Wichtigste in Kürze
Das Bauwerksbuch in Wien ist durch die Bauordnungsnovelle 2023 für viele Bestandsgebäude deutlich relevanter geworden. Was bisher vor allem bei Neu-, Zu- und Umbauten ein Thema war, betrifft nun auch ältere Gebäude mit konkreten Fristen. Dieser Artikel beantwortet drei Kernfragen: Ist Ihre Immobilie betroffen? Bis wann müssen Sie handeln? Und wie lässt sich das Bauwerksbuch so aufsetzen, dass es Hausverwaltungen im Alltag wirklich hilft?
- Das Bauwerksbuch ist kein klassischer Bauakt und kein reines Gutachten. Es ist vielmehr ein digitales Sicherheits- und Wartungslogbuch für sicherheitsrelevante Gebäudeteile
- Für Bestandsgebäude gelten zwei zentrale Fristen: Baujahr vor dem 1.1.1919 Frist bis 31.12.2027, Baujahr von 1.1.1919 bis 1.1.1945 Frist bis 31.12.2030.
- Betroffen sind neben Neu-, Zu- und Umbauten auch bestimmte Bestandsgebäude in Wien. Ausgenommen sind Kleingartenhäuser, Kleingartenwohnhäuser und Gebäude mit einer bebauten Grundfläche von nicht mehr als 50 m².
- Die Registrierung erfolgt in der Wiener Bauwerksbuchdatenbank. Wichtig: Hochgeladen werden Bestätigungen, nicht das vollständige Bauwerksbuch.
- Für Hausverwaltungen wird das Bauwerksbuch besonders wertvoll, wenn es nicht nur als Pflichtablage geführt wird, sondern als digitale Struktur mit Fristen, Mängeln, Prüfintervallen und Maßnahmenplan.
Was ist ein Bauwerksbuch?
Das Bauwerksbuch ist in Wien eine strukturierte, elektronisch zu führende Dokumentation für sicherheitsrelevante Gebäudeteile. Für Eigentümer:innen und Hausverwaltungen ist es am besten als digitales Sicherheits- und Wartungslogbuch erklärbar, nicht als einmaliges Gutachten.
Das Bauwerksbuch in einfachen Worten erklärt
Ein Bauwerksbuch sammelt jene Informationen, die für die regelmäßige Überprüfung bestimmter Bauteile wichtig sind. Es geht um Bauteile, von denen bei Verschlechterung ihres Zustands eine Gefährdung von Leben oder Gesundheit ausgehen kann. Die Wiener Bauordnung nennt insbesondere Tragwerke, Gebäudehülle, Geländer und Brüstungen.
Wichtig ist die Einordnung: Das Bauwerksbuch ersetzt nicht den Bauakt, und es ist auch keine reine Schadensliste. Es ist eine laufende technische Dokumentation mit Prüfpflichten, Prüfergebnissen, Fristen und Maßnahmen.
Welche Fragen das Bauwerksbuch praktisch beantwortet
Für Hausverwaltungen und Eigentümer:innen soll das Bauwerksbuch vor allem Orientierung schaffen. Es beantwortet im Idealfall Fragen, die im Betrieb immer wieder auftauchen:
- Welche sicherheitsrelevanten Bauteile müssen regelmäßig überprüft werden?
- Wann wurde erstmals geprüft?
- In welchen Intervallen muss wieder geprüft werden?
- Wer darf die jeweilige Überprüfung durchführen?
- Welche Mängel oder Baugebrechen wurden festgestellt?
- Welche Maßnahmen sind geplant, beauftragt oder bereits erledigt?
Ein Beispiel: Bei einer Altbau-Liegenschaft werden Fassadenteile, Gesimse, Geländer, Brüstungen und Dachbereiche nicht mehr nur „irgendwo“ in E-Mails und PDFs dokumentiert. Sie sind in einer digitalen Struktur auffindbar, mit Prüfintervallen und Zuständigkeiten.
Seit wann gibt es das Bauwerksbuch in Wien?
Das Bauwerksbuch ist nicht neu, aber seine praktische Reichweite hat sich verändert. Seit der Bauordnungsnovelle 2023 betrifft die Pflicht nicht nur bestimmte neue Bauvorhaben, sondern auch viele ältere Bestandsgebäude in Wien.

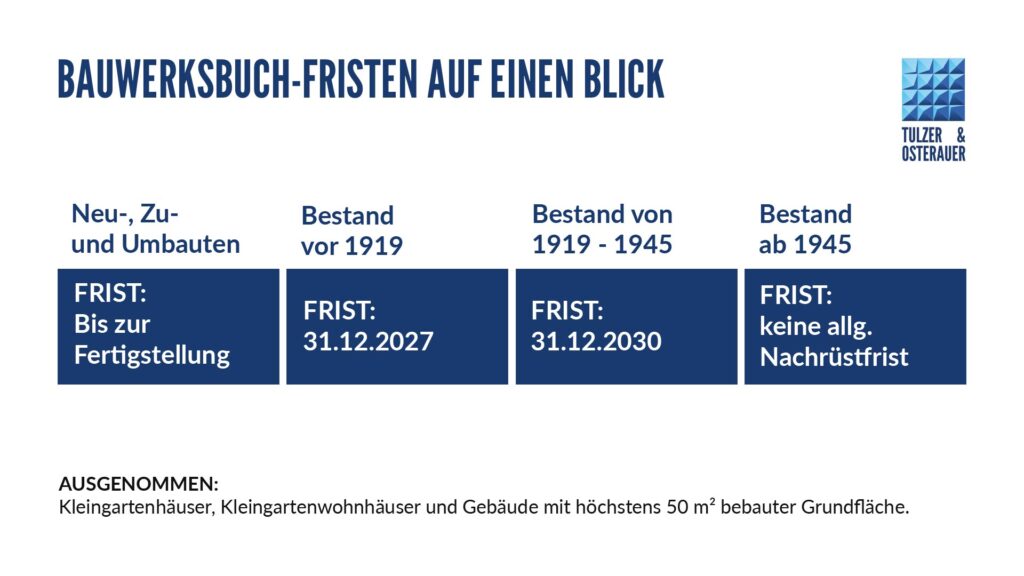

Die Timeline des Bauwerksbuch kurz und verständlich
Die Entwicklung lässt sich in wenigen Eckpunkten zusammenfassen:
- 2014: Mit der Bauordnungsnovelle 2014 wurde § 128a in der Wiener Bauordnung eingeführt. Ursprünglich ging es vor allem um Neu-, Zu- und Umbauten gemäß § 60 Abs. 1 lit. a BO.
- 2023: Mit der Bauordnungsnovelle 2023 wurde die Pflicht auf bestimmte bestehende Gebäude erweitert. Gleichzeitig wurde klargestellt, dass das Bauwerksbuch elektronisch zu führen ist.
- 14.12.2023: Die aktuelle Fassung des § 128a ist mit diesem Datum in Kraft getreten.
- ab 1.7.2024: Die Registrierung in der Wiener Bauwerksbuchdatenbank ist für registrierungspflichtige Bauwerksbücher relevant.
- 31.12.2027 / 31.12.2030: Das sind die zentralen Fristen für Bestandsgebäude, abhängig vom Jahr der Ersterrichtung.
Warum die Pflicht erweitert wurde
Der Hintergrund ist die Erhaltung und regelmäßige Überprüfung sicherheitsrelevanter Bauteile. Bereits die Erläuterungen verweisen darauf, dass das Bauwerksbuch Eigentümer:innen bei ihrer Erhaltungspflicht unterstützen soll.
Für Hausverwaltungen bedeutet das: Das Bauwerksbuch ist nicht nur eine neue Formalität. Es zwingt dazu, Zustände, Prüfpflichten und Maßnahmen nachvollziehbar zu strukturieren. Genau das kann im Betrieb helfen, wenn es richtig aufgesetzt wird.
Prüfen Sie, ob Ihre Immobilie betroffen ist
Die wichtigste Frage lautet: Fällt Ihr Gebäude überhaupt unter die Pflicht? Entscheidend sind Bauvorhabenstyp, Baujahr der Ersterrichtung und mögliche Ausnahmen.

Betroffen: Neu-, Zu- und Umbauten
Bei Neu-, Zu- und Umbauten gemäß § 60 Abs. 1 lit. a der Wiener Bauordnung ist ein Bauwerksbuch bis zur Fertigstellungsanzeige zu erstellen und zu registrieren.
Das betrifft nicht nur Neubauten im engeren Sinn. Auch ein relevanter Zu- oder Umbau kann die Pflicht auslösen. In solchen Fällen sollte das Bauwerksbuch nicht erst am Ende erstellt werden, sondern parallel zur technischen Dokumentation mitgedacht werden.
Betroffen: Bestandsgebäude vor 1919
Für bestehende Gebäude, die vor dem 1.1.1919 errichtet wurden, ist das Bauwerksbuch bis 31.12.2027 zu erstellen und in der Bauwerksbuchdatenbank zu registrieren.
Das betrifft in Wien sehr viele klassische Altbau-Liegenschaften. Rund 17,9% aller Gebäude in Wien wurden vor 1919 errichtet. Gerade hier ist der Unterlagenstand oft gemischt: ältere Bescheide, historische Pläne, spätere Umbauten, Dachausbauten, Fassadenänderungen und diverse Gutachten liegen häufig an unterschiedlichen Orten.
Betroffen: Bestandsgebäude von 1919 bis vor 1945
Für Gebäude, die zwischen 1.1.1919 und 1.1.1945 errichtet wurden, gilt die Frist, das Bauwerksbuch bis 31.12.2030 zu erstellen.
Auch hier lohnt sich ein früher Start. Die Frist klingt weiter entfernt, aber Unterlagenbeschaffung, Beauftragung befugter Personen, Erstprüfung, Mängelplan und digitale Struktur brauchen Zeit.
Derzeit nicht automatisch betroffen: Gebäude ab 1945 bis ca. 2014
Später errichtete Gebäude sind nach den Erläuterungen bisher nicht von der allgemeinen Erstellungspflicht für Bestandsgebäude umfasst. Entscheidend ist dabei das Jahr der Ersterrichtung: Spätere Zu- und Umbauten oder sonstige bauliche Veränderungen ändern dieses Errichtungsjahr nicht automatisch.
Vorsicht: Das bedeutet nicht, dass ein Gebäude ab 1945 nie ein Bauwerksbuch braucht. Bei Neu-, Zu- und Umbauten kann die Pflicht trotzdem entstehen. Außerdem kann die Behörde im Einzelfall eine Registrierung verlangen, wenn eine Registrierungspflicht besteht oder eine behördliche Aufforderung erfolgt. Ein Wiener Neubau braucht ein Bauwerksbuch, wenn die Fertigstellungsanzeige ab 15.10.2014 zu erstatten war/ist.
Prüfen Sie mögliche Ausnahmen
Ausgenommen sind Kleingartenhäuser, Kleingartenwohnhäuser und Gebäude mit einer bebauten Grundfläche von nicht mehr als 50 m².
Für Hausverwaltungen größerer Wohn- oder Gewerbeobjekte ist diese Ausnahme meist nicht relevant, sollte aber im Betroffenheits-Check sauber geprüft werden. Wichtig ist auch die Unterscheidung zwischen „Gebäude“ und „Bauwerk“, etwa bei mehreren Gebäuden oder Stiegen auf einer Liegenschaft.
Klären Sie, welche Inhalte in das Bauwerksbuch hinein müssen
Das Bauwerksbuch besteht aus strukturierten technischen Dokumentation mit klaren Pflichtinhalten, die später fortgeführt werden muss.
Pflichtinhalte laut Wiener Bauordnung
Die Stadt Wien führt für Bauwerksbücher unter anderem folgende Inhalte an: Baubewilligungen, Fertigstellungsanzeigen oder Benützungsbewilligungen, die Bezeichnung prüfpflichtiger Bauteile, Zeitpunkt der erstmaligen Überprüfung, Prüfintervalle, Anforderungen an die prüfenden Personen, Prüfergebnisse, ein aktuelles Verzeichnis der Baugebrechen samt Behebungsplan sowie die Dokumentation bestimmter Maßnahmen oder Änderungen gemäß § 118 Abs. 3 BO.
Das klingt formal, ist aber praktisch: Wer diese Punkte sauber digital strukturiert, weiß später, welche Bauteile wann wieder geprüft werden müssen und welche Maßnahmen noch offen sind.
Welche Bauteile typischerweise relevant sind
Besonders relevant sind Bauteile, von denen bei Verschlechterung eine Gefahr ausgehen kann. Die Wiener Bauordnung nennt insbesondere Tragwerke, Gebäudehülle, Geländer und Brüstungen. Die Erläuterungen nennen im Zusammenhang mit der Erstprüfung bei Bestandsgebäuden insbesondere Bauteile der Gebäudehülle wie Dächer, Fenster, vorspringende Bauteile, Auskragungen, Fassade inklusive Zierglieder sowie etwaige Fassadenbegrünung.
In der Praxis können je nach Gebäude etwa folgende Themen relevant werden: Fassadenflächen, Gesimse, Dachbereiche, Fenster, Brüstungen, Balkone, Geländer, auskragende Bauteile und tragende Strukturen. Was genau aufzunehmen ist, muss die befugte Person objektbezogen beurteilen.
In 6 Schritten zum Bauwerksbuch
Ein Bauwerksbuch entsteht nicht an einem Nachmittag. Sinnvoll ist ein strukturierter Ablauf von Betroffenheitsprüfung bis Registrierung und Weiterführung.
Schritt 1 – Baujahr der Ersterrichtung klären
Starten Sie mit dem Jahr der Ersterrichtung. Genau dieses Jahr ist für die Fristen der Bestandsgebäude entscheidend. Spätere Zu- und Umbauten oder bauliche Veränderungen ändern das Jahr der Errichtung laut Erläuterungen nicht automatisch.
Wenn das Baujahr unsicher ist, sollten Bauakt, Grundbuch, historische Pläne, Bestandsunterlagen und vorhandene Gutachten gemeinsam geprüft werden.
Schritt 2 – Ausnahme prüfen
Klären Sie, ob eine Ausnahme greift: Kleingartenhaus, Kleingartenwohnhaus oder Gebäude mit nicht mehr als 50 m² bebauter Grundfläche.
Bei größeren Zinshäusern, Gewerbeobjekten, Altbau-Standorten oder gemischt genutzten Gebäuden wird diese Ausnahme meist nicht greifen.
Schritt 3 – Bauakt und Unterlagen sammeln
Sammeln Sie Baubewilligungen, Fertigstellungsanzeigen, Benützungsbewilligungen, Einreichpläne, Bestandspläne, frühere Gutachten und relevante technische Dokumentation. Wenn Unterlagen fehlen, besteht laut MA-37-FAQ weiterhin die Möglichkeit der Planeinsicht in das Planarchiv der Baupolizei.
Gerade hier zahlt sich ein früher Start aus. Je näher die Fristen rücken, desto stärker werden Planarchive, befugte Prüfer:innen und Hausverwaltungen ausgelastet sein.
Schritt 4 – Befugte Person beauftragen
Zur Erstellung eines Bauwerksbuchs sind nach den MA-37-Informationen insbesondere Ziviltechniker:innen mit einschlägigem Fachgebiet, Gerichtssachverständige mit entsprechendem Fachgebiet sowie Baumeister:innen ohne Einschränkung bzw. mit Einschränkung auf Planung befugt. Baugewerbetreibende mit bloßer Ausführungsbeschränkung sind dafür nicht umfasst.
Die Auswahl sollte nicht nur nach Verfügbarkeit erfolgen. Entscheidend ist, dass die befugte Person Erfahrung mit Bestandsgebäuden, Bauteilbewertung und prüfbarer Dokumentation hat.
Schritt 5 – Erstprüfung durchführen lassen
Bei bestehenden Gebäuden sowie bei ordnungsgemäßer Fertigstellung bei Zu- und Umbauten ist eine Erstprüfung durchzuführen. Dabei sind jene Bauteile zu befunden, bei denen bei Verschlechterung ihres Zustands eine Gefährdung des Lebens oder der Gesundheit von Menschen ausgehen kann und die nicht bereits durch andere landes- oder bundesgesetzliche Vorschriften umfasst sind.
Wichtig: Die Erstprüfung ist keine vollständige Konsensprüfung. Wenn im Zuge der Befundung auffällige Abweichungen zum Konsens sichtbar werden, kann aber ein Hinweis außerhalb des Bauwerksbuchs notwendig sein.
Schritt 6 – Registrierung in der Bauwerksbuchdatenbank durchführen
Das Bauwerksbuch ist elektronisch zu führen und in der Wiener Bauwerksbuchdatenbank zu registrieren. Die Stadt Wien nennt als erforderliche Unterlagen für die Registrierung die elektronisch signierte Bestätigung über die Erstellung des Bauwerksbuchs und, wenn es sich um keinen Neubau handelt, zusätzlich die Bestätigung über die erstmalige Überprüfung.
Die eigentliche Registrierung darf grundsätzlich jede Person durchführen. Praktisch kann das die Eigentümer:in, die Hausverwaltung oder eine beauftragte Person sein.
Verwechseln Sie Registrierung nicht mit dem Bauwerksbuch selbst
Die Registrierung in der Datenbank ist nicht dasselbe wie das Bauwerksbuch. Dieser Punkt ist wichtig, weil er in der Praxis falsch verstanden werden kann.
Was bei der Registrierung hochgeladen wird
Für die Registrierung werden insbesondere folgende Unterlagen hochgeladen:
- die Bestätigung über die Erstellung des Bauwerksbuchs als elektronisch signierte PDF-Datei,
- bei Nicht-Neubauten zusätzlich die Bestätigung über die erstmalige Überprüfung des Bauwerks als PDF-Datei.
Nach erfolgreicher Registrierung erhalten Sie eine Registrierungsbestätigung. Die Stadt Wien weist außerdem darauf hin, dass Dokumente zu einem Bauwerksbuch online übermittelt werden können, wenn diese von der zuständigen Behörde angefordert werden.
Was nicht hochgeladen wird
Klarstellung: Das vollständige Bauwerksbuch wird bei der Registrierung nicht hochgeladen. Die MA-37-FAQ formuliert ausdrücklich: „Es ist keinesfalls das Bauwerksbuch selbst im Zuge der Registrierung hochzuladen.“
Das vollständige Bauwerksbuch bleibt dennoch zu führen, zu pflegen und auf Nachfrage bzw. im Betrieb verfügbar zu halten. Für Hausverwaltungen heißt das: Die Datenbankregistrierung ist ein Schritt. Die eigentliche Arbeit liegt in der sauberen Struktur und laufenden Nutzung.
Nutzen Sie das Bauwerksbuch als Arbeitsinstrument und nicht nur als Pflichtdokument
Für Hausverwaltungen wird das Bauwerksbuch erst dann richtig nützlich, wenn es nicht nur gesetzeskonform, sondern verwaltungsfreundlich aufgebaut ist. Die Minimalpflicht erfüllt die rechtliche Ebene, eine gute Struktur erleichtert den Alltag.
Der Unterschied zwischen Minimalpflicht und brauchbarer Struktur
Die Minimalvariante erfüllt die gesetzlichen Inhalte, dokumentiert Erstprüfung und Registrierung und legt die Pflichtunterlagen ab. Das ist notwendig, aber noch kein gutes Arbeitswerkzeug.
Die bessere Variante ergänzt die Pflichtstruktur um eine klare digitale Logik:
- Fristenübersicht für Wiederholungsprüfungen,
- Mängelplan mit Verantwortlichkeiten,
- Fotodokumentation und Planverortung,
- Ablage von Prüfberichten und Maßnahmen,
- Erinnerungssystem für Hausverwaltung und Eigentümer:innen.
Ein Beispiel: Bei einer Fassadenprüfung werden lose Putzstellen nicht nur in einem PDF beschrieben. Sie werden mit Foto, Lage, Priorität, empfohlener Maßnahme, Frist und Status in einer Struktur erfasst. So kann die Verwaltung später nachvollziehen, was offen, beauftragt oder erledigt ist.
Warum das für Hausverwaltungen im Alltag sinnvoll ist
Eine brauchbare Bauwerksbuch-Struktur reduziert Suchaufwand. Sie erleichtert Übergaben bei Verwalterwechseln, Eigentümer:innenversammlungen, Beauftragungen und Wartungsgespräche.
Gerade bei Altbauten mit vielen historischen Unterlagen entsteht ein praktischer Vorteil: Statt verstreuter E-Mails, Planordner und alter Gutachten gibt es eine nachvollziehbare digitale Linie. So werden die nächsten Schritte besser steuerbar.
Denken Sie Technik, Wartungen und Betrieb gleich mit
Der gesetzliche Kern des Bauwerksbuchs betrifft sicherheitsrelevante Bauteile. Für Eigentümer:innen kann es dennoch sinnvoll sein, das Bauwerksbuch in eine breitere Gebäudedokumentation einzubetten.
Wir nutzen das Bauwerksbuch als digitales Gebäudelogbuch
Ein erweitertes digitales Gebäudelogbuch kann zusätzlich zur gesetzlichen Struktur freiwillig weitere technische Informationen aufnehmen, wenn das im Betrieb hilft. Die Erläuterungen halten fest, dass freiwillige Aufnahme bestimmter weiterer Nachweise im Sinne der einfachen Auffindbarkeit sinnvoll sein kann.
Wichtig ist die Trennung: Pflicht bleibt Pflicht, freiwillige Erweiterung bleibt freiwillige Erweiterung. Sie sollte so gestaltet sein, dass die gesetzliche Struktur nicht unübersichtlich wird.
Welche Bauteile und Systeme sich sinnvoll ergänzen lassen
Je nach Gebäude können zusätzlich sinnvoll dokumentiert werden:
- Heizung und zentrale Technikräume,
- Lüftung und relevante Wartungsintervalle,
- Brandschutzeinrichtungen,
- Aufzüge,
- automatische Türen
- Elektro, Not- und Sicherheitsbeleuchtung,
- Dach, Fassade, Geländer und Brüstungen,
- Mängelplan, Fotodokumentation und Wartungsablage.
Für eine Hausverwaltung kann das konkret bedeuten: Ein Techniktermin wird nun wesentlich schneller und übersichtlicher vorbereitet. Die relevanten Prüfberichte, Pläne, offenen Maßnahmen und Ansprechpartner:innen liegen in einer strukturierten digitalen Ablage.
Der Vorteil für Eigentümer:innen und Hausverwaltungen
Der Nutzen liegt in weniger verstreuten Dokumenten, klarer Prüflogik und besserer Fristenkontrolle. Besonders bei mehreren Liegenschaften entsteht ein Skaleneffekt: Wenn jedes Objekt gleich strukturiert ist, können Eigentümer:innen und Verwaltung schneller erkennen, wo Handlungsbedarf besteht. Deadlines werden viel schwerer zu verpassen und sämtliche Termine sind übersichtlicher gebündelt.
Das Bauwerksbuch wird so nicht nur zur Pflichtdokumentation, sondern zu einer Arbeitsgrundlage für Erhaltung, Wartung und spätere Umbauten.
Der Ablauf: So wird aus der Pflicht ein optimales Bauwerksbuch
Ein Bauwerksbuch lässt sich formal „erledigen“. Sinnvoller ist es aber, den Prozess so aufzusetzen, dass Eigentümer und Hausverwaltungen danach wirklich damit arbeiten können. Der Ablauf ist im Grundsatz immer ähnlich: Betroffenheit prüfen, Unterlagen sammeln, befugte Personen einbinden, Erstprüfung durchführen, Registrierung abschließen und die Dokumentation so strukturieren, dass sie im Betrieb auffindbar bleibt.
Sie können diese Schritte intern organisieren oder externe Unterstützung dazunehmen. Tulzer & Osterauer bietet diesen Service für Eigentümer, Hausverwaltungen und Immobilienverantwortliche an: Wir prüfen die Ausgangslage, strukturieren die vorhandenen Unterlagen, koordinieren die nächsten Schritte und können das Bauwerksbuch auf Wunsch zu einem erweiterten digitalen Gebäudelogbuch weiterdenken.
1. Betroffenheit und Frist klären
Am Anfang steht die nüchterne Frage: Ist das Gebäude überhaupt betroffen? Dafür werden Baujahr der Ersterrichtung, Gebäudetyp, mögliche Ausnahmen und relevante Frist geprüft. Bei Wiener Bestandsgebäuden ist besonders wichtig, ob die Immobilie vor dem 1.1.1919 oder zwischen 1.1.1919 und 1.1.1945 errichtet wurde.
2. Vorhandene Unterlagen sammeln und ordnen
Im nächsten Schritt werden alle relevanten Dokumente zusammengetragen: Baubewilligungen, Einreichpläne, Fertigstellungsanzeigen, Benützungsbewilligungen, Bestandspläne, frühere Gutachten, Prüfberichte und technische Unterlagen.
Für Hausverwaltungen ist hier eine saubere Struktur entscheidend. Sinnvoll ist eine klare Ordnung nach Gebäude, Bauteil, Dokumentenart, Datum und Relevanz. So bleibt später nachvollziehbar, welche Unterlagen vorhanden sind, welche fehlen und welche für die Erstprüfung bzw. weitere Prüfintervalle relevant werden.
3. Befugte Prüfer einbinden und Termine koordinieren
Das Bauwerksbuch muss von dafür befugten Personen erstellt bzw. bestätigt werden. In der Praxis bedeutet das: Eigentümer oder Hausverwaltungen müssen geeignete Fachleute auswählen, Unterlagen bereitstellen, Begehungen koordinieren und Rückfragen klären.
Tulzer & Osterauer kann diese Koordination übernehmen oder begleiten. Das reduziert den Abstimmungsaufwand, weil nicht jede Rückfrage zwischen Hausverwaltung, Prüfer, Technik, Eigentümer und eventuell Behörde neu vermittelt werden muss.
4. Erstprüfung und Maßnahmenplan vorbereiten
Bei betroffenen Bestandsgebäuden ist die erstmalige Überprüfung ein zentraler Schritt. Dabei werden sicherheitsrelevante Bauteile betrachtet, etwa Gebäudehülle, Tragwerk, Geländer, Brüstungen, Dachbereiche oder Fassadenteile, soweit sie für das konkrete Objekt relevant sind.
Wichtig ist, die Ergebnisse nicht nur als Prüfbericht abzulegen. Sinnvoll ist ein Maßnahmenplan: Welche Punkte wurden festgestellt? Welche Priorität haben sie? Wer ist zuständig? Bis wann soll etwas geprüft, beobachtet, saniert oder erneut kontrolliert werden? Genau hier entsteht der Unterschied zwischen einem Pflichtdokument und einem Werkzeug für den laufenden Betrieb.
5. Registrierung in der Bauwerksbuchdatenbank abschließen
Nach Erstellung und Erstprüfung folgt die Registrierung in der Wiener Bauwerksbuchdatenbank. Dabei wird nicht das vollständige Bauwerksbuch hochgeladen, sondern die erforderlichen Bestätigungen. Das vollständige Bauwerksbuch bleibt elektronisch zu führen und für spätere Prüfungen, Maßnahmen und behördliche Anforderungen verfügbar zu halten.
Dieser Schritt sollte nicht als „Ende“ verstanden werden. Die Registrierung bestätigt, dass die Pflicht formal angestoßen bzw. erfüllt wurde. Die eigentliche Qualität zeigt sich danach: Ist die Dokumentation so aufgebaut, dass sie bei Wartung, Sanierung, Eigentümer oder Verwalterwechsel wiederverwendbar ist?
6. Erweitertes digitales Gebäudelogbuch aufbauen
Über die gesetzliche Mindestpflicht hinaus kann das Bauwerksbuch zu einem erweiterten digitalen Gebäudelogbuch ausgebaut werden. Das ist besonders für Hausverwaltungen, Zinshaus-Eigentümer und Asset Manager interessant, weil viele technische Informationen ohnehin regelmäßig gebraucht werden.
Ein solches Gebäudelogbuch kann zusätzlich enthalten:
- Wartungs- und Prüfintervalle für relevante Bauteile und technische Anlagen.
- Fotodokumentationen zu Fassaden, Dach, Geländern, Brüstungen oder sichtbaren Mängeln.
- Fristenübersichten für Prüfungen, Maßnahmen und Wiedervorlagen.
- Zuständigkeiten für Verwaltung, Eigentümer, Prüfer und ausführende Firmen.
- Ablageorte für Prüfberichte, Gutachten, Pläne, Angebote und Sanierungsdokumentation.
- Einen Mängel- und Maßnahmenstatus, der zeigt, was offen, beauftragt, erledigt oder weiter zu beobachten ist.
So wird aus dem Bauwerksbuch mehr als eine gesetzliche Pflicht. Es entsteht eine digitale Arbeitsgrundlage für Erhaltung, Wartung, Sanierungsplanung und Übergaben.
7. Laufende Fristen- und Maßnahmenübersicht pflegen
Nach der Registrierung sollte das Bauwerksbuch nicht im digitalen Ordner verschwinden. Entscheidend ist die laufende Pflege: Prüfintervalle müssen überwacht, Maßnahmen nachverfolgt und neue relevante Unterlagen ergänzt werden.
Für Hausverwaltungen ist eine einfache Fristen- und Maßnahmenübersicht besonders hilfreich. Sie beantwortet im Alltag die wichtigsten Fragen: Was wurde geprüft? Was ist fällig? Welche Mängel sind offen? Welche Maßnahmen wurden gesetzt? Welche Unterlagen braucht man bei der nächsten Eigentümer oder Sanierungsentscheidung?
Tulzer & Osterauer kann diesen Ablauf als Service begleiten, von der ersten Betroffenheitsprüfung bis zur strukturierten digitalen Ablage. Gleichzeitig ist die Logik auch für Eigentümer und Hausverwaltungen hilfreich, die den Prozess intern organisieren möchten: Nicht nur registrieren, sondern so aufsetzen, dass das Bauwerksbuch im Betrieb tatsächlich verwendbar bleibt.
Wenn Sie klären möchten, ob Ihre Wiener Immobilie von der Bauwerksbuch-Pflicht betroffen ist, können Sie Baujahr, Frist, Unterlagenlage und nächste Schritte mit Tulzer & Osterauer strukturiert prüfen. Auf Wunsch entsteht daraus eine Roadmap für Bauwerksbuch, Registrierung und ein erweitertes digitales Gebäudelogbuch.
FAQ
Das Bauwerksbuch ist eine elektronisch zu führende technische Dokumentation für sicherheitsrelevante Bauteile eines Gebäudes. Es enthält unter anderem prüfpflichtige Bauteile, Erstprüfung, Prüfintervalle, Qualifikation der Prüfer:innen, Prüfergebnisse, Baugebrechen und Maßnahmenplan. Für Eigentümer:innen ist es am besten als digitales Sicherheits- und Wartungslogbuch verständlich.
Ein Bauwerksbuch ist bei Neu-, Zu- und Umbauten gemäß § 60 Abs. 1 lit. a BO bis zur Fertigstellungsanzeige zu erstellen und zu registrieren. Zusätzlich gilt die Pflicht für Bestandsgebäude, die vor dem 1.1.1919 errichtet wurden, sowie für Gebäude von 1.1.1919 bis 1.1.1945 mit den jeweiligen Fristen 2027 und 2030. Ausgenommen sind Kleingartenhäuser, Kleingartenwohnhäuser und Gebäude mit nicht mehr als 50 m² bebauter Grundfläche.
Für Gebäude, die vor dem 1.1.1919 errichtet wurden, gilt die Frist bis 31.12.2027. Für Gebäude, die zwischen 1.1.1919 und 1.1.1945 errichtet wurden, gilt die Frist bis 31.12.2030. Bei Neu-, Zu- und Umbauten ist das Bauwerksbuch bis zur Fertigstellungsanzeige zu erstellen und zu registrieren.
Später errichtete Gebäude sind nach den Erläuterungen bisher nicht von der allgemeinen Bestandsgebäudepflicht umfasst. Sie können aber betroffen sein, wenn ein Neu-, Zu- oder Umbau gemäß § 60 Abs. 1 lit. a BO vorliegt oder wenn die Behörde im Einzelfall eine Registrierung verlangt. Für die Bestandsfristen zählt das Jahr der Ersterrichtung, spätere Umbauten ändern dieses Datum nicht automatisch. Zusätzlich brauchen Wiener Neubauten ein Bauwerksbuch, wenn die Fertigstellungsanzeige ab 15.10.2014 zu erstatten war.
Befugt sind laut MA-37-FAQ insbesondere Ziviltechniker:innen mit einschlägigem Fachgebiet, Gerichtssachverständige mit entsprechendem Fachgebiet sowie Baumeister:innen ohne Einschränkungen bzw. mit Einschränkung auf Planung. Baugewerbetreibende mit bloßer Ausführungsbeschränkung sind dafür nicht genannt. Die konkrete Befugnis sollte im Einzelfall geprüft werden.
Das Bauwerksbuch enthält unter anderem Daten zu Baubewilligungen, Fertigstellungsanzeigen oder Benützungsbewilligungen, prüfpflichtige Bauteile, Zeitpunkt der erstmaligen Überprüfung, Prüfintervalle, Voraussetzungen der prüfenden Personen, Ergebnisse der Prüfungen, ein Verzeichnis von Baugebrechen und einen Plan zu deren Behebung. Zusätzlich sind bestimmte Maßnahmen oder Änderungen nach § 118 Abs. 3 BO zu dokumentieren.
Bei der Registrierung werden die Bestätigung über die Erstellung des Bauwerksbuchs und, bei Nicht-Neubauten, die Bestätigung über die erstmalige Überprüfung hochgeladen. Das vollständige Bauwerksbuch selbst wird nicht hochgeladen. Die MA-37-FAQ weist ausdrücklich darauf hin, dass das Bauwerksbuch selbst nicht im Zuge der Registrierung hochzuladen ist.
Ein gut strukturiertes Bauwerksbuch hilft Hausverwaltungen bei Fristenkontrolle, Mängelverfolgung, Dokumentenablage, Eigentümer:innenversammlungen und Verwalterwechseln. Besonders sinnvoll ist eine digitale Struktur mit Prüfintervallen, Maßnahmenplan, Fotodokumentation, Verantwortlichkeiten und Status. So wird das Bauwerksbuch nicht nur ein Pflichtdokument, sondern ein Arbeitsinstrument für Erhaltung und Betrieb.
Wenn Bauakt, Pläne oder Bescheide nicht vollständig vorhanden sind, besteht laut MA-37-FAQ weiterhin die Möglichkeit der Planeinsicht in das Planarchiv der Baupolizei. Praktisch sollte die Unterlagenbeschaffung früh gestartet werden, da viele Bestandsgebäude in Wien gleichzeitig betroffen sind. Parallel lohnt sich eine strukturierte Bestandsaufnahme der vorhandenen Dokumente.
Bei Verstößen gegen die Bauwerksbuch-Pflicht nach der Bauordnung für Wien droht eine Verwaltungsstrafe von bis zu 50.000 €. Das kann etwa der Fall sein, wenn das Bauwerksbuch nicht erstellt, nicht fristgerecht registriert, nicht elektronisch geführt oder der Behörde auf Verlangen nicht vorgelegt wird. Kommt es durch die Pflichtverletzung zu einer Gefährdung von Leben oder Gesundheit, können die Strafen deutlich höher ausfallen — bis zu 300.000 € oder in schweren Fällen auch Freiheitsstrafe. Verantwortlich sind grundsätzlich Eigentümer:innen bzw. gegebenenfalls die beauftragte Hausverwaltung.
